I様邸新築工事 京都市
I様邸新築工事の様子です。
- 2018/06/26 お引き渡し
-
I様邸のただいま建築中の更新を今回の記事をもって終了とさせていただきます。
I様、ご家族の皆様、記事をご覧になってくだっていた皆様、長い間ご愛読いただきまして、
誠にありがとうございました。
~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~
I様邸のお引き渡しをさせていただきました。
こちらは新しい鍵をお渡しし、鍵の説明をしているところです。
新しい鍵を鍵穴に差していただき、お引き渡し完了となります。
工事が着工してから約4ヶ月。
無事にこの日を迎えられましたこと、
スタッフ一同大変うれしく思っております。
I様、ご家族の皆様、本当にありがとうございました。
今後とも末永いお付き合いの程、よろしくお願い申し上げます。
- 2018/06/12 美装後
-
工事進んでおります。
お家の中の工事も概ね出来上がり、美装工事を行いました。
上記はキッチンの写真です。

こちらは2階リビングの様子です。
こちらは3階洋室の様子です。
こちらはバルコニーの様子です。
- 2018/05/31 キッチン施工中
-
工事進んでおります。
こちらはキッチンの施工中の様子です。
上記は組みあがったキッチンの配管の施工を行っているところです。
こちらはクロス施工後のお部屋の様子です。
綺麗に仕上がっております。
こちらは洗面室の写真です。
洗面台の設置完了しております。
内装も大分出来上がってまいりました。
お引き渡しまで約2週間、完成を楽しみにお待ちください。
- 2018/05/24 パテ埋め
-
工事進んでおります。
クロス工事が始まりました。
まずは下地作りとしてパテ埋めを行いました。
上記はパテ埋め後の様子です。
こちらもパテ埋め後の写真です。
ボード・ビス穴をパテで埋め均しています。
パテ埋めが終わりましたら、クロス張りを進めてまいります。
- 2018/05/21 ボード張り
-
工事進んでおります。
現在、ボード張りを行っております。
上記は2階のボード張り後の様子です。
こちらは建具枠の施工後の写真です。
ボード張り・建具枠の施工も概ね完了し、
今週よりクロス工事を進めてまいります。
- 2018/05/12 足場撤去
-
工事進んでおります。
外壁周りの施工も終わり、足場の撤去を行いました。
上記が撤去後のお家の写真です。
足場がなくなりお家の全体像が現れましたね。
この後は内装部分の施工を進めてまいります。
- 2018/05/01 階段施工中
-
工事進んでおります。
こちらは階段の施工中の様子です。
上記は2階から3階への階段になり、踏面の施工が終わったところです。
この後、蹴込み板の施工など進めてまいります。
こちらは3階のお部屋の様子です。
現在はボード張りを進めております。
この後、2階、1階とボード張りを行います。
お家の中も大分出来上がってまいりました。
完成を楽しみにお待ちください。
- 2018/04/21 断熱材設置
-
工事進んでおります。
断熱材の設置を行いました。
左記は1階の、右記は2階の断熱材設置後の様子です。

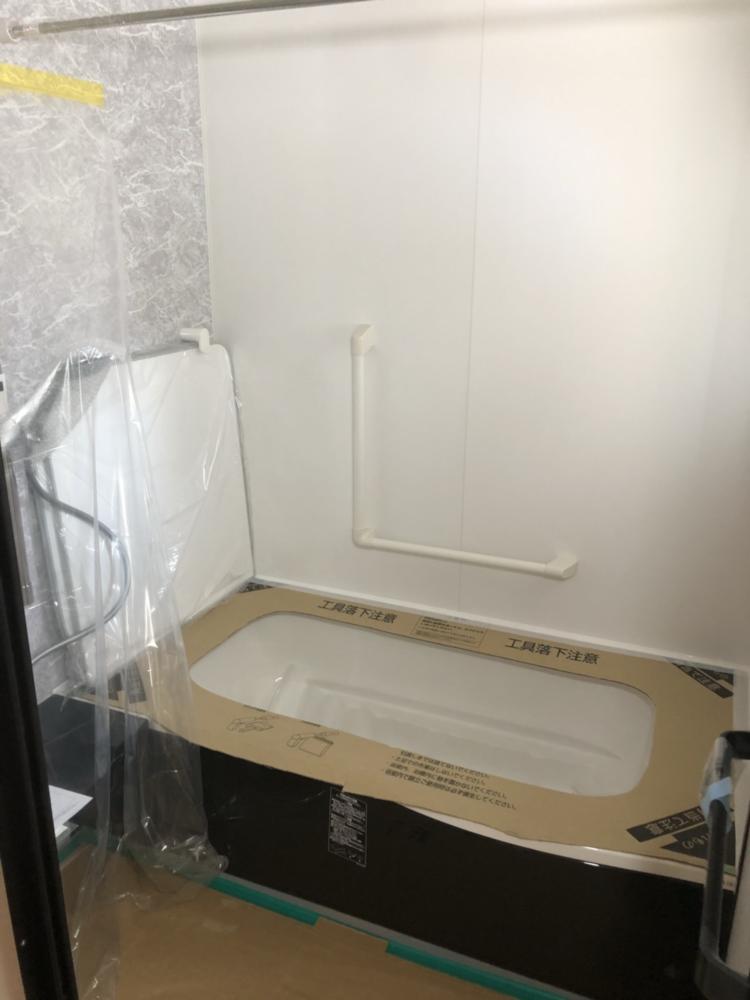

こちらはユニットバスの写真です。
こちらは外壁の様子です。
上記は玄関横・正面の外壁の様子です。
この後は、壁・天井のボード張り、フロア張りを進めてまいります。
- 2018/04/16 防水シート完了
-
工事進んでおります。
外壁の防水シートの施工、完了しております。
サイディング張りも北面・西面は完了し、東・南面をこの後行ってまいります。
こちらは搬入された断熱材の写真です。
この後は壁・天井の断熱材設置を進めてまいります。
- 2018/04/09 外壁工事
-
工事進んでおります。
サッシ枠の取り付けを行いました。
こちらは外壁部分の施工を行っているところで、
上記は防水シート施工中の様子です。
こちらがサイディング施工後の様子です。
隣の家との隙間が少ししかないため、内張り工法でサイディングの施工を行っております。
どのような外壁に仕上がるのか楽しみにお待ちください。
- 2018/04/08 中間検査
-
工事進んでおります。
建物の中間検査を行いました。
上記は検査中の様子で、検査には民間の検査機構の方に来ていただき行っています。
特に指摘もなく無事に終了いたしました。

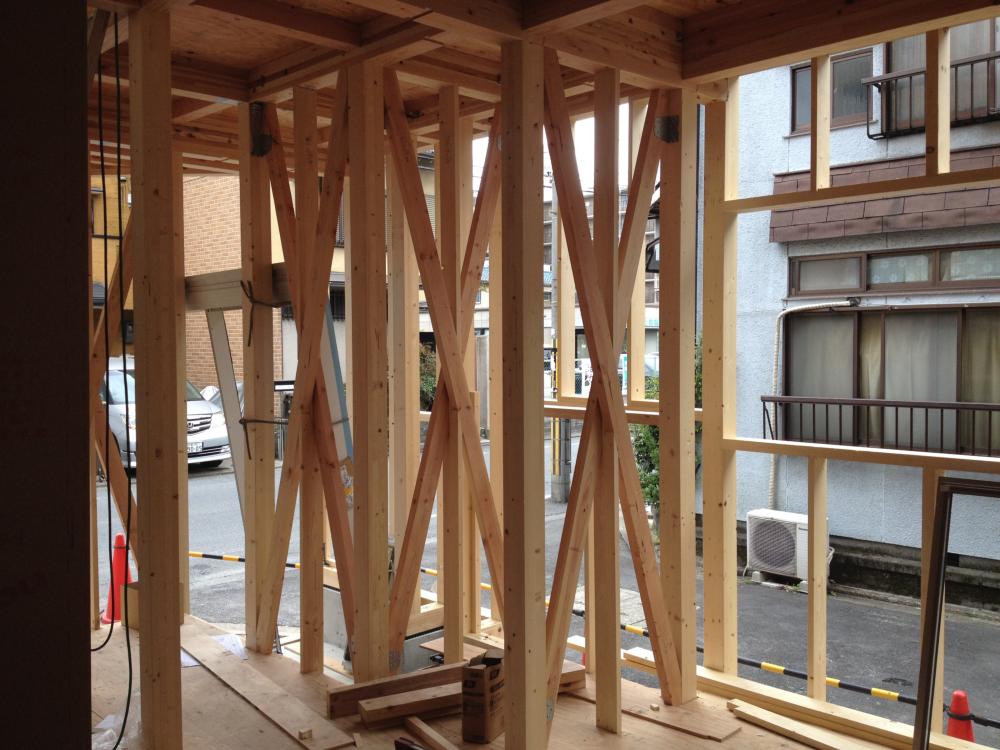

木工事も順調に進んでおります。
筋交いや金物など構造部分の施工を行っております。
この後は防水シート・胴縁など外部の施工を行います。
- 2018/03/29 建て方
-
工事進んでおります。
本日、I様邸の建て方を執り行いました。
上記は建て方中の様子で、3階の床張りを行っているところです。
こちらは3階部分も組み終わり屋根組みを行っているところです。
この後は垂木の施工を行います。
こちらが建て方終了後の写真です。
屋根の野地板まで張り終え、建て方完了となりました。
この後は屋根の防水工事・内部構造部分の施工を進めてまいります。
- 2018/03/28 土台敷き
-
工事進んでおります。
土台敷きを行いました。
上記は作業中の写真で、基礎の上に基礎パッキンを敷きその上から土台を敷いています。
こちらが土台工事完了後の写真です。
土台敷き後に床下に断熱材を入れ、床板合板を張りました。
明日に建て方を行います。
- 2018/03/27 基礎脱型
-
基礎工事進んでおります。
基礎の型枠が外れました。
上記が脱型後の基礎の写真です。
綺麗な基礎が出来上がりました。
この後は土台敷き→建て方と進めてまいります。
- 2018/03/16 立ち上がり型枠
-
基礎工事進んでおります。
立ち上がり部分の型枠の設置を行いました。
上記は設置後の現場の写真です。
この後は立ち上がりのコンクリート打設を行います。
基礎完成までもう少しです。
- 2018/03/11 ベースコン打設
-
基礎工事進んでおります。

ベースコンクリートの打設が完了いたしました。
打設後は数日養生期間を設け、コンクリートが固まるのを待ちます。
この後は、立ち上がり部分の型枠設置・コンクリート打設と進めてまいります。
- 2018/03/08 配筋検査
-
基礎工事進んでおります。
こちら鉄筋組み後の写真です。
綺麗な配筋が出来上がりました。
こちら配筋検査を行っているところです。
図面を確認しながら正しいピッチで施工されているかなど確認を行っております。
この後は、ベースコンクリートの打設を行います。
- 2018/03/05 防湿シート・捨コン
-
基礎工事進んでおります。
防湿シート・捨コンの打設が完了しました。
上記が作業後の写真です。
この後は鉄筋組みを行い、配筋検査後にベースコンクリートの打設を行います。
- 2018/03/03 基礎工事着工
-
I様邸の基礎工事が着工いたしました。
上記写真は作業中の様子です。
図面を確認しながら重機を使い地面の掘削を行っております。
掘削が完了しましたら、砕石敷き・防湿シート・捨コン打設と進めてまいります。
どのような基礎が出来上がるのか楽しみにお待ちください。
- 2017/12/17 地鎮祭
-
I様邸の地鎮祭を執り行いました。
地鎮祭にはI様、おじ様に参列いただきました。
流体計画からは山田、木下、堀、高須が参加させていただきました。
こちらは四方払いを行っているところです。
敷地の4隅に麻をまき清めています。
こちらは地鎮の儀を行っているところです。
左の写真より、「刈初(かりぞめ)」、「穿初(うがちぞめ)」、「土均(つちならし)」と行っています。
こちらは玉串奉奠を行っているところです。
土地の安寧やこれからの工事の安全など願い、神前に玉串を捧げます。
I様、おじ様、お忙しい中ご参列いただきありがとうございました。
今後ともよろしくお願い致します。
- 2017/12/16 解体工事完了
-
解体工事が完了しました。
こちらが解体工事後の敷地の写真です。
建物も無くなりすっかり更地になっていますね。
この後は地鎮祭を執り行い、地盤調査を進めてまいります。
- 2017/12/04 解体工事着工
-
I様邸新築工事の解体工事が12月1日より着工いたしました。
初日のこの日は足場の設営とお家に残っている荷物の処分を行いました。
上記は足場設営中の写真です。
足場を設営し、荷物の処分が終わりましたら建物の解体を進めてまいります。
