H様邸リフォーム工事 大阪市
H様邸リフォーム工事の様子です。
- 2018/06/05 お引き渡し
-
H様邸のただいま建築中の更新を今回の記事をもって終了とさせていただきます。
H様、ご家族の皆様、記事をご覧になってくだっていた皆様、長い間ご愛読いただきまして、
誠にありがとうございました。
今後とも長いお付き合いのほど、宜しくお願い致します。
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
H様邸のお引き渡しをさせていただきました。
工事が着工してから約7ヶ月。
この日を無事に迎えることができましたこと
スタッフ一同大変うれしく思っております。
H様、ご家族の皆様、本当にありがとうございました。
今後とも末永いお付き合いの程、よろしくお願い申し上げます。
- 2018/05/25 社内検査
-
H様邸の社内検査を執り行いました。
こちら検査を執り行ってる様子です。
チェックシート・図面を確認しながら正確に施工できているかなど確認を行っております。
こちらも検査を行っているところです。

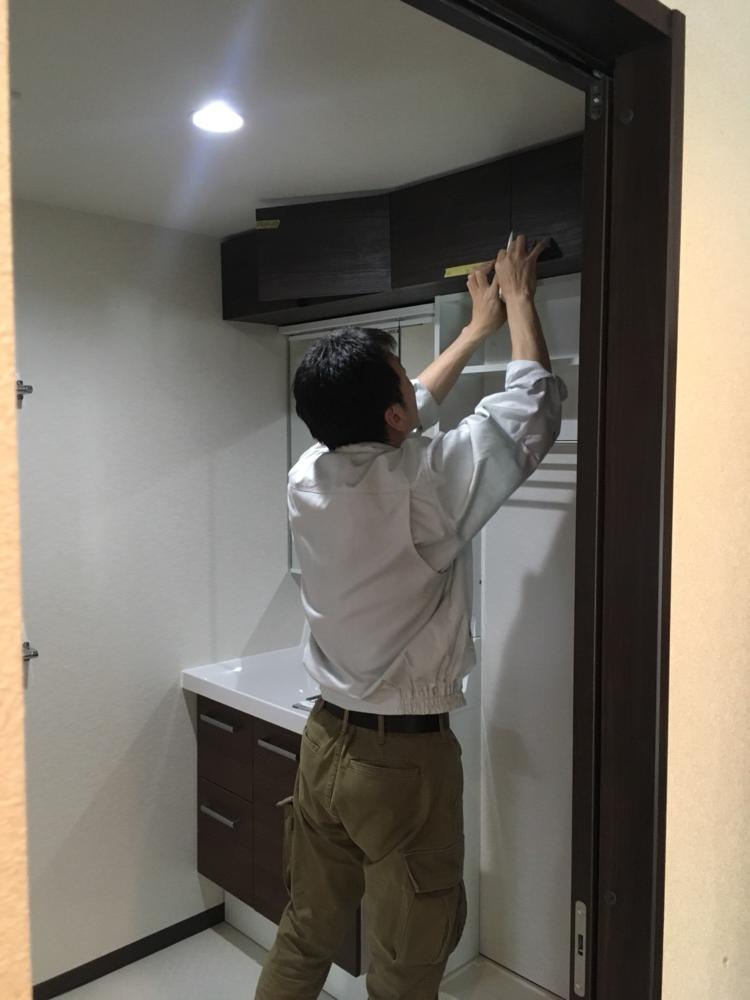

上記は洗面室の上部棚をチェックしているところです。
カーテン・ロールスクリーンの取り付けも完了いたしました。
上記が設置後の写真です。
週明けに施主検査を執り行います。
- 2018/05/07 美装後
-
工事進んでおります。
リフォーム工事も概ね完了し、美装工事を行いました。

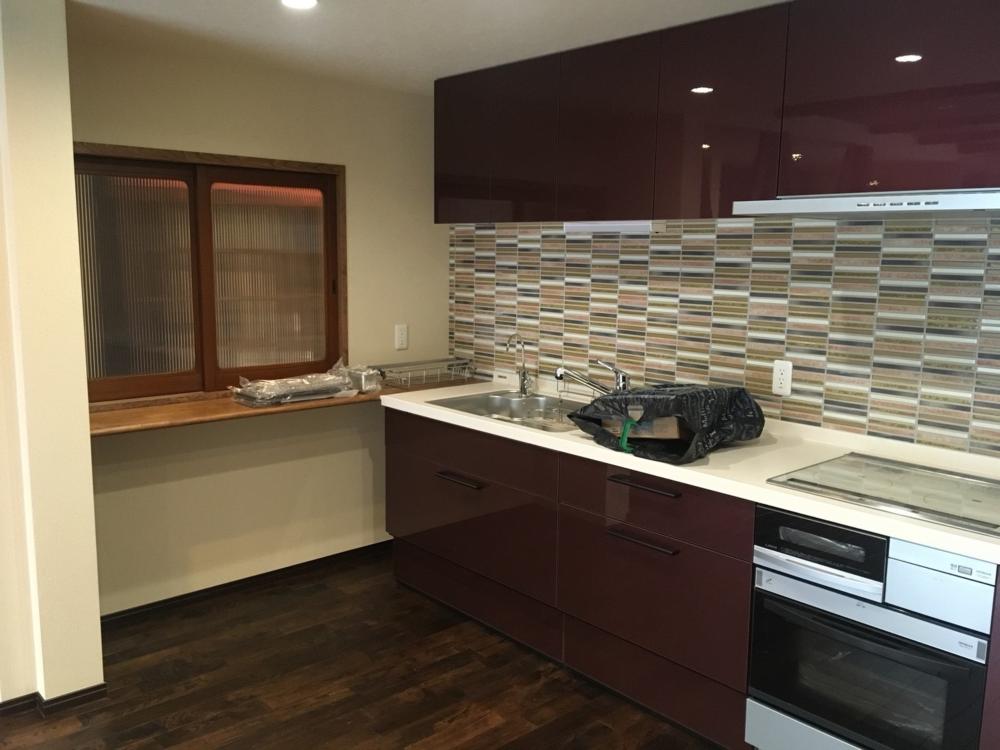

上記は美装後のお部屋の様子で、1階リビング・キッチンの写真です。
ここで美装後の他のお部屋の様子をお知らせしたいと思います。
2階リビング
洋室
浴室&洗面室
この後、少し残っている工事を完了させお引渡しとなります。
楽しみにお待ちください。
- 2018/04/27 左官工事
-
工事進んでおります。
こちらは左官工事中の様子です。
和室の聚楽壁の塗り替えを行っております。
こちらは新しく給湯器の設置を行っているところです。
お引き渡しまであと少しです。
楽しみにお待ちください。
- 2018/04/16 キッチン施工
-
工事進んでおります。
キッチンの施工を行いました。
上記は1階リビングに組んだキッチンの写真です。
こちらは2階リビングのキッチン施工中の様子です。
キッチン施工後は傷が付かないよう養生を行っております。
こちらトイレの取り付け後の写真です。
お引き渡しまであと少しとなりました。
引き続き完成に向け作業を進めてまいります。
- 2018/04/09 クロス張り
-
工事進んでおります。
クロス工事が始まりました。
上記は壁のパテ埋めを行っているところの写真です。
壁のボードのつなぎ目・ビス穴をパテを埋めて平らにしています。
こちらはクロス張りが終わっている個所です。
綺麗に仕上がっておりました。
現在は2階から作業を進めており、2階が終われば1階のクロスを進めてまいります。
お引渡しまであと少しとなりました。
気を引き締め作業を行ってまいります。
- 2018/04/02 外壁工事
-
工事進んでおります。
こちら外壁の様子です。
外壁は塗装での仕上げとなっております。
仕上げは一部残っておりますが、概ね完了しております。
内部木工事も進んでおります。
上記は階段施工後の様子です。
階段施工後は傷など付かないよう養生を行っております。
断熱材の設置も概ね完了しております。
上記は壁の断熱材設置後の写真です。
ボード張りも始まっております。
断熱材の設置が終わっている個所よりボードの施工を行っております。
この後は引き続きボード張りを進めてまいります。
- 2018/03/16 断熱材設置
-
工事進んでおります。
こちらは断熱材設置後の写真です。
上記は1階天井に設置した断熱材の写真です。
こちら2階のフローリング張り後の様子です。
施工後は傷や汚れなどつかないよう養生を行っております。
こちらは1階のフローリング張りを行っているところです。
職人さんが1枚1枚丁寧に張っています。
こちらは外壁の写真です。
塗り壁にて仕上げを行うため、ラス下地を作りました。
どのような外壁になるのか楽しみにお待ちください。
こちらはαダンパーEXⅡ設置後の写真です。
αダンパーEXⅡとは地震対策として作られた制震装置で制震ダンパーとも呼ばれております。
設置個所は専門の設計の方にしてもらい施工を行っております。
H様のお家では計24個のαダンパーを設置いたしました。
この後は内部の工事と並行し外壁部分の施工を行ってまいります。
- 2018/03/01 電気工事
-
工事進んでおります。

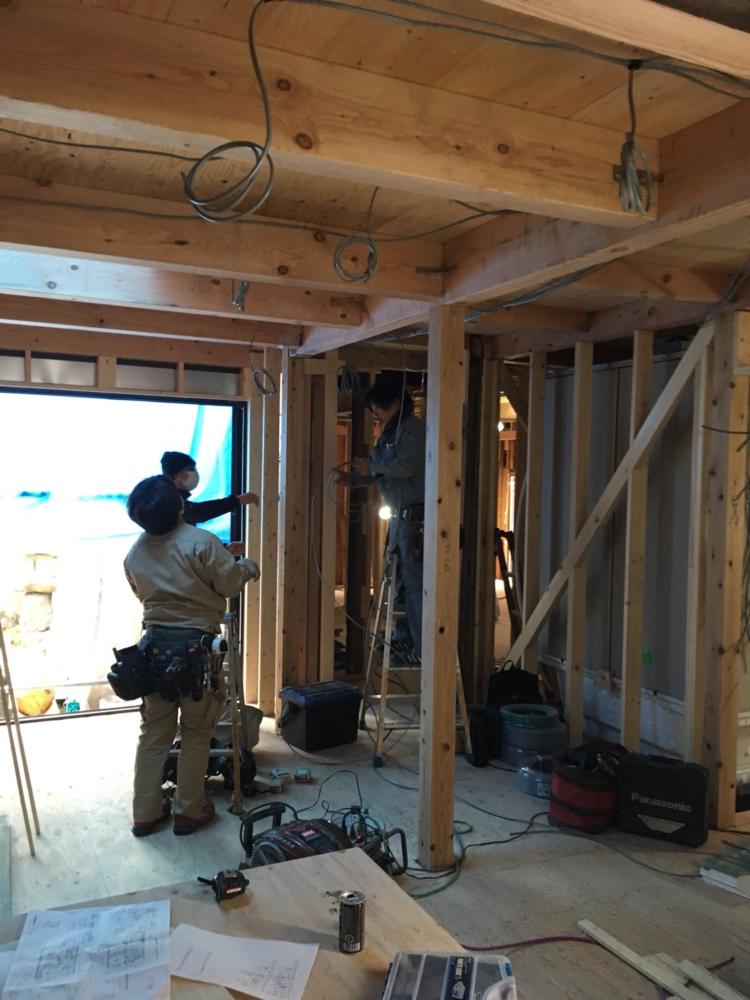

上記写真は電気工事を行っているところです。
天井・壁を塞ぐ前に電気配線の仕込みを行っております。
こちらは木工事中の様子です。
壁下地・天井下地が出来上がってまいりました。
サッシ工事も進めております。
上記はキッチン横に新設した窓になります。
下地が出来上がりましたら、断熱材を設置し壁を作ってまいります。
- 2018/02/22 ユニットバス設置
-
工事進んでおります。
ユニットバスの施工を行いました。
上記は1階のユニットバスになります。
こちらは2階のユニットバスです。
この後は引き続き木工事を進めてまいります。
- 2018/02/09 床下断熱
-
工事進んでおります。
床下断熱の施工を行いました
上記は断熱材の設置後の写真です。
断熱材を入れた後は床板合板を貼ってまいります。
こちらは先日より進めております、躯体部分の施工中の写真です。
柱を建て、新しく壁を作っています。
構造部分を強くするため、筋交いも入れております。
引き続き木工事を進めてまいります。
- 2018/01/29 躯体工事
-
工事進んでおります。
こちらは床下地の写真です。
新しく出来上がった基礎の上に床の下地を作っています。
こちらは新たに柱・梁を組んでいるところになります。
間仕切りも大きく変更いたしますので、新たに柱・梁を組んでいます。
引き続き木工事を進めてまいります。
- 2018/01/22 土台作り
-
工事進んでおります。
土間・基礎が出来上がりました。
上記が型枠を取り外した後の写真になります。
こちらは新しく出来上がった基礎の上に土台を作っているところです。
左記写真は基礎パッキン敷き、右記写真は土台敷きを行っているところです。
この後は木工事を進めてまいります。
- 2018/01/12 土間コン打設
-
工事進んでおります。
土間のコンクリート打設を行いました。

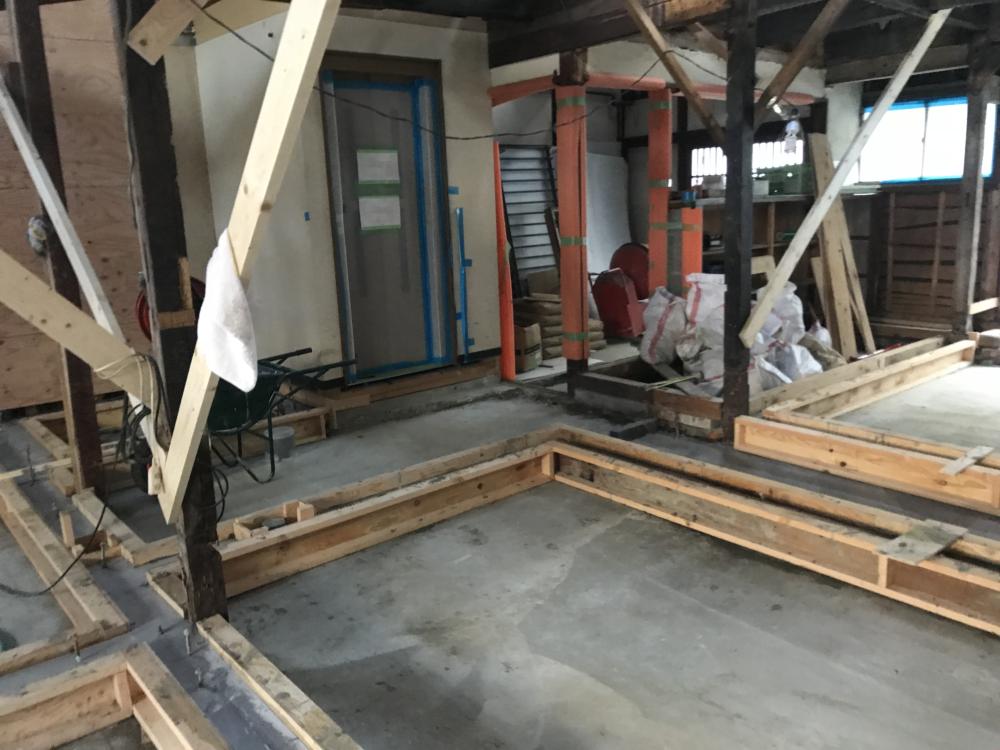

上記はベース部分の打設後のお写真です。
こちらは立ち上がり部分の写真です。
現在型枠を作っており、出来上がりましたらコンクリートの打設を行います。
コンクリート打設後、養生期間を設け型枠撤去と進めてまいります。
- 2018/01/11 土間配筋
-
工事進んでおります。
現在は土間部分の施工を行っております。
上記は配筋後の写真になります。
土間に防湿シートを敷き、その上から配筋を組んでいます。
こちらは組み終わった配筋の確認を行っているところです。
配筋のピッチなどのチェックを行っています。
この後は土間コンの打設を行います。
- 2017/11/28 給排水設備工事
-
工事進んでおります。
解体工事も一旦完了し、給排水設備工事を行いました。
上記は排水工事後の様子です。
この日は現場にて大工さんと打ち合わせ。
上記は打ち合わせ中の写真で、現場監督と職人さんとで打ち合わせを行いました。
この後は基礎工事を進めてまいります。
- 2017/11/10 解体工事中Part2
-
解体工事進んでおります。
内部の解体も進み、構造部分が露わになってきました。
上記は1階の解体中の写真です。
こちらは2階の写真です。
こちらが内部の屋根の写真です。
この後はお施主様と現場にて打ち合わせを行い、
残りの解体工事を再開してまいります。
- 2017/11/02 解体工事中
-
解体工事進んでおります。
こちら解体工事の作業中の様子です。
職人さんがバールを使い天井を剥がしているところです。
こちらは壁の撤去後の写真で、壁を剥がしてみると・・・断熱材は?
何と断熱材が入っていませんでした!
これだと今までお家の中がすごく寒かったのではないでしょうか!?
リフォーム工事で断熱対策もしっかりと行ってまいります。
- 2017/10/26 解体工事着工
-
H様邸の解体工事が着工致しました。
こちら解体初日の様子です。
初日はクロスなどの撤去作業をメインに行いました。
いよいよ始まったH様邸のリフォーム工事。
この後、どのようなお家が出来上がっていくの楽しみながらご覧ください。
