K様邸リフォーム工事 伏見区
K様邸のリフォーム工事の様子です。
- 2014/01/07 完成写真
-
K様邸のただいま建築中の更新を今回の記事をもって終了とさせていただきます。
K様、ご家族の皆様、記事を楽しみにしてくださっていた皆様、長い間ご愛読いただきまして、
誠にありがとうございました。
今後とも長いお付き合いのほど、宜しくお願い致します。
~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~
本文はこちらから
昨年末にお引き渡しの様子をUPいたしましたが、
今回は完成したお家の様子をお知らせしたいと思います。
キッチン・バックキャビネット
リビング
2階洋室
1階和室
ホール
K様、本当にありがとうございました。
- 2013/12/28 お引き渡し
-
本日、K様邸のお引き渡しをさせていただきました。
こちらは弊社の高倉より、鍵の説明をさせていただいております。
K様に新しいお家の鍵を差しこんでいただき、
無事お引き渡しが完了いたしました。
年末、そしてお正月を新しく生まれ変わったお家で
気持ちよく迎えて頂けるのではないかと思っています。
K様のお家のリフォームのお手伝いさせていただきましたこと
スタッフ一同大変嬉しく思っております。
K様、本当にありがとうございました。
- 2013/12/24 足場解体
-
足場を解体しました。
こちらがお家正面部分です。
足場を解体し、全体が見えました。
こちらはキッチンの腰壁です。
タイルを貼りました。
タイルは「リコモザイク」のマーブルカラーを使用しております。
お引き渡しまであと少し、楽しみにお待ちください。
- 2013/12/20 クロス貼り
-
現在、クロス工事の方を行っております。
こちらは玄関前の階段・廊下部分です。
こちらは2階のお部屋
こちらも2階のお部屋です。
こちらはキッチン部分です。
腰壁はこの後、タイルを貼り仕上げます。
本や小物なども置けるスペースも設けています。
仕上がりが楽しみですね。
こちらはバックキャビネットです。
バックキャビネットはIKEAのものを採用。
- 2013/12/18 ガイナ塗装
-
外壁の塗装を行いました。
こちらが塗装中の様子です。
職人さんがローラーを使い、塗装を施しています。
こちらが外壁の塗装に使用している「ガイナ」です。
ガイナというのは遮熱塗料で断熱効果も高い優れものの塗料です!
K様邸では屋根にも「ガイナルーフィング」を使用しています。
こちらが仕上がりの様子です。
- 2013/12/14 階段出来上がりました。
-
階段が出来上がりました。
以前は廊下の先にあった階段を、新たに玄関前に設置しました。
階段の場所を移動することにより、リビングのスペースを以前より広く取ることが出来ています。
また、階段の下には収納スペースを設けております。
建具枠の設置が完了しました。
どんな建具が入るのでしょうか!?
- 2013/12/06 外壁コーキング
-
外壁のサッシ周りなどにコーキングを施しました。
この後、コーキングした部分も一緒に塗装を行います。
また、塗装後の仕上がりもお知らせいたしますので、
楽しみにお待ちください。
- 2013/12/02 外部左官工事
-
外部の左官工事始まりました。

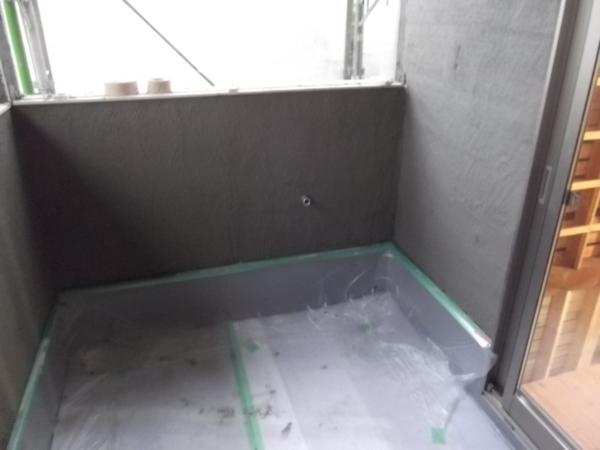

こちらはバルコニーの左官工事後の様子です。
モルタルを塗りました。
この後、ガイナの塗装を行います。
こちらは外壁の様子です。
バルコニーと同じくモルタルを塗りました。
この後、ガイナを塗っていきます。
内装工事も進んでおります。
こちらはリビング部分の床を貼っています。
フローリングはリアロオーク柄を使っています。
- 2013/11/30 天井ボード貼り
-
天井のボード貼りを行いました。
こちらは1階LDKの天井ボード貼りの様子です。
壁には断熱材も入りました。
こちらは2階のお部屋です。
天井ボード貼りと壁に断熱材を入れています。
2つの窓は両方とも新しく入れ替えを行っています。
- 2013/11/22 断熱材搬入しました。
-
壁天井の下地工事が始まりました。
壁に入れる断熱材の搬入が終わりました。
上記写真の下側に見えるのが断熱材です。
施工中の写真が撮れ次第お知らせいたします。
ユニットバスの設置も完了いたしました。
- 2013/11/15 カラーベスト
-
カラーベストの葺き替え工事を行いました。
こちらが葺き替え後の様子です。
防水・遮熱効果もバッチリの屋根へと生まれ変わりました。
こちらは今回のリフォームで増築した玄関部分です。
とてもキレイな屋根に仕上がりました。
- 2013/11/12 ガイナルーフィング
-
本日より屋根工事を行っております。
こちらはカラーベストを撤去した状態です。
この後、古いルーフィングを撤去し、
新しく貼りなおします。
こちらは北面の施工後の様子です。
北面のルーフィングを撤去してみると、
全体的に野地板が傷んでいました・・・
そのため新しく野地板を増し貼りし、その上からルーフィングを貼っています。
その他にも部分的に傷んでいる個所がありましたので、
張替補修を行いました。
今回K様のお家で使う屋根ルーフィングは「ガイナルーフィング」というものです。
こちらが貼った後の様子です。
このガイナルーフィング、防水性能だけじゃなく遮熱性能をもった商品で、
ロケットなどにも使われている遮熱塗料が塗られたルーフィングです。
焼けた屋根材からの熱を効率よく反射し室内側への熱侵入を防ぐ優れものなのです。
次回は屋根の完成の様子をお知らせできると思いますので、
楽しみにお待ちください。
- 2013/11/08 バルコニー施工中
-
現在バルコニーの防水工事を行っております。
こちらは防水の下地でセンチュリーボードを設置しています。
下地の完成後、FRP防水を行っていきます。
- 2013/11/05 増築部分の建て方
-
K様邸、玄関部分を増築いたします。
こちらは増築部分の建て方の様子です。
増築するにあたり軸組を作成中。
こちらは垂木設置中の様子です。
この後、野地板を設置します。
どのような玄関が完成するのか楽しみです。
- 2013/11/01 梁補強
-
間取りが変更するため新しく柱を設置・梁の補強などを行いました。
こちらは既存の梁の下に新たに補強梁を入れています。
こちらは柱を新しく設置しました。
- 2013/10/29 土間コン打設
-
土間部分にコンクリートの打設を行いました。
こちらがコンクリートの打設を行った後の様子です。
次回は梁の補強の様子をUPしたいと思います。
- 2013/10/25 防湿シート
-

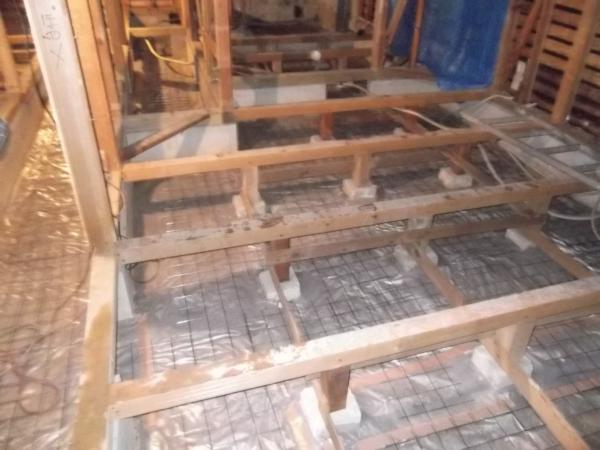

土間部分に防湿シート・ワイヤーメッシュを敷きました。
まず防湿シートを敷き、その上からワイヤーメッシュを敷いています。
この後、コンクリートの打設を行います。
仕上がりを楽しみにお待ちください。
- 2013/10/21 着工前のお清め
-
解体工事も完了し、いよいよ本格的に工事が始まりますが、
その前に着工前のお清めを行いました。
K様ご夫婦にもご参列いただき、
執り行いました。
弊社から山田と鶴蒔が参加させていただき、大工さんにも参加していただきました。
工事の無事完成と安全を祈願し、お清めを行いました。
K様ご夫妻にお酒とお塩でお清めを行っていただいております。
お2人に続き、弊社の山田も工事の無事完成と安全を祈りながらお清めしております。
K様、奥様、お忙しい中ご参加いただきまして、ありがとうございます。
これからも工事の方宜しくお願い致します。
- 2013/10/18 解体工事完了
-
解体工事が完了しました。
解体後の様子をご覧ください。
こちらは1階の解体後の様子です。
こちらは2階の解体後の様子です。
解体工事も終わり、来週より本格的な工事が始まります。
こちらのお家がどのように生まれ変わるのか、
楽しみにお待ちください。
- 2013/10/11 1階の解体工事
-
解体工事進んでおります。
現在は1階の解体工事を行っています。
こちらは和室の様子です。
こちらはリビング・キッチン部分の様子です。
次回は2階の解体の様子をUPしたいと思います。
- 2013/10/07 解体工事着工
-
本日より解体工事が着工いたしました。

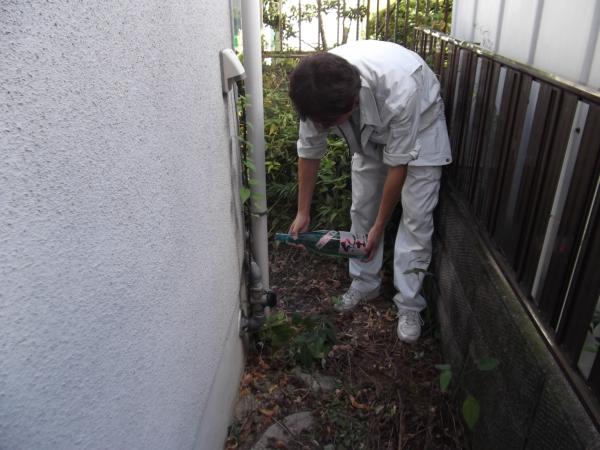

着工前にはお家の四隅にお浄めとして、
お酒とお塩をまいております。
来週には解体工事も終わり、
いよいよ本格的な工事が始まります。
K様、ご家族の皆様、今後とも工事のほう宜しくお願い申し上げます。
