N様邸新築工事 伏見区
N様邸新築工事の様子です。
- 2014/03/31 お引渡し
-
N様邸のただいま建築中の更新を今回の記事をもって終了とさせていただきます。
N様、ご家族の皆様、記事をご覧になってくだっていた皆様、長い間ご愛読いただきまして、
誠にありがとうございました。
今後とも長いお付き合いのほど、宜しくお願い致します。
~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~・~
3月30日(日)にN様邸のお引渡しをさせていただきました。
山田よりN様に鍵をお渡しし、無事にお引き渡しをすることが出来ました。
N様ご夫婦と初めてお会いしたのが1年ちょっと前でした。
お会いしてから沢山お話をさせていただき、
とても楽しい時間を過ごさせていただきました。
N様のお家づくりをお手伝いでき、この瞬間を迎えられたこと、
スタッフ一同大変うれしく思っております。
N様、ご家族の皆様、本当にありがとうございました。
今後ともお付き合いのほど、よろしくお願い申し上げます。
- 2014/03/18 お引き渡し前
-
美装工事のほうが完了しましたので、
お家の中を少しだけご紹介したいと思います。
本日、3月18日に完了検査の方を行います。
完了検査には第三者機関の検査員の方に来て頂き行います。
お引き渡しまであと少し!
楽しみにお待ちください。
- 2014/03/15 クロス貼り
-
クロス工事進んでおります。
こちらがクロスを貼った後の様子になります。
現在、設備機器の取付を行っておりますので、
次回はそちらの様子をUPしたいと思います。
完成まであともう少しです!
- 2014/03/07 キッチンタイル貼り
-
キッチンの腰壁にタイルを貼りました。

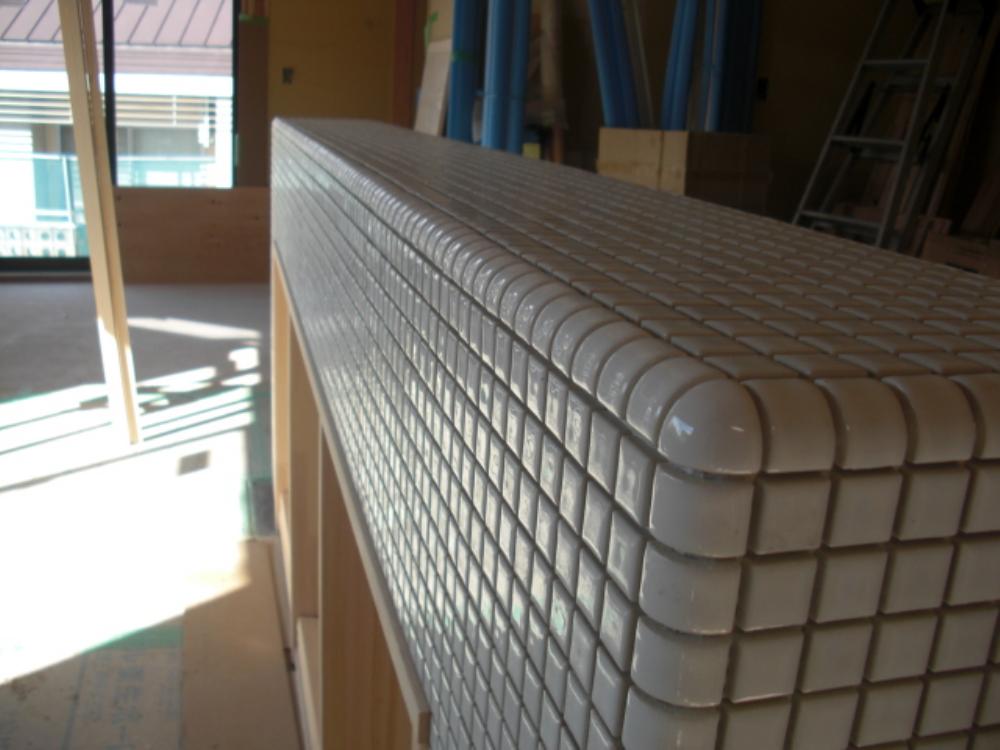

こちらがタイルを貼った後の様子です。
こちらは目地詰めを行っている様子です。
こちらが完成後の様子です。
綺麗な腰壁が出来上がりました。
この後、キッチンを付けてまいりますので、
完成を楽しみにお待ちください。
- 2014/02/28 TVアンテナ工事
-
TVアンテナの取付工事を行いました。
屋根の上の電波の良い場所を探し設置しました。
樋工事のほうも完了いたしました
こちらが工事後の様子です。
- 2014/02/24 2階木工事完了
-
2階の木工事完了しました。
寝室
スタディーコーナー
洋室
洋室
木工事も完了し、これから仕上げ工事が始まります。
いよいよ完成も近づいてきました。
楽しみにお待ちください。
- 2014/02/15 ボード貼り
-
内装工事進んでおります。
現在、ボード貼りを進めております。
階段も少しづつ出来上がっております。
~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~
ここで、工事とは関係ないお話を1つ!
先日は今年に入って一番の大雪でしたが、
そんな朝の現場の様子を監督さんが撮ってきてくれました。
結構積もっていますね!
周りを見ても雪!雪!雪!だったそうです。
- 2014/02/13 外壁塗装
-
外壁工事が完了しました。
こちらが仕上がりの様子です。
先日お知らせしていたモルタル下地の上から塗装を行いました。
N様邸ではリシンの吹付にて塗装を行っております。
バルコニー部分の外壁はサイディング、
その他の外壁がリシン吹付塗装にて仕上がっております。
- 2014/01/30 ガラス障子取付
-
ガラス障子の取付を行いました。

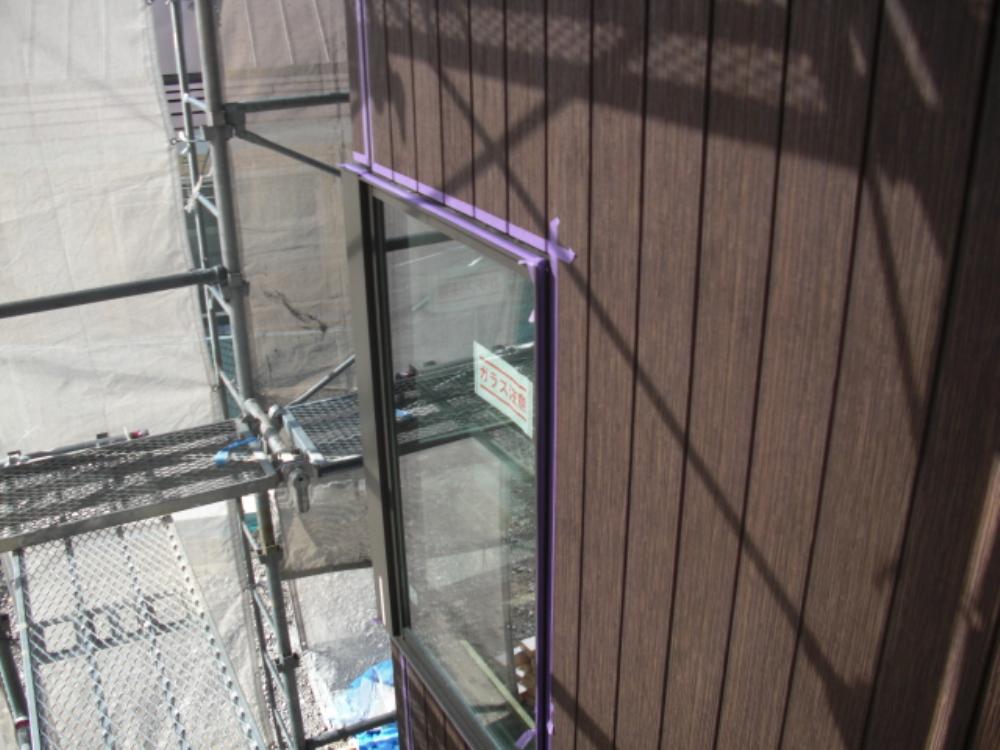

こちらが施工後の様子です。
こちらは1階のガラス障子。
1階の窓には防犯ガラスを使用しております。
- 2014/01/27 外壁工事Part2
-
先日お知らせしていた外壁工事の続きです。
ラス下地の上からモルタルを塗りました。
この後、塗装を行っていきます。
どんな仕上がりになるのか楽しみですね。
こちらはサイディングを貼った様子です。
N様邸ではバルコニーのある外壁部分のみサイディングで、
その他がモルタルを塗っております。
バルコニーの内側にもサイディングを貼っています。
- 2014/01/25 外壁工事
-
外壁工事が始まりました。
まずは下地工事を行いましたので、
そちらの様子をご覧ください。
こちらが下地工事を行った後の様子になります。
どのような外壁が出来るのか楽しみですね。
お家の中の工事も進んでおります。
現在、階段の工事を行っております。
仕上がりを楽しみにお待ちください。
- 2014/01/20 壁断熱
-
壁に断熱材を設置しました。
こちらが断熱材設置後の様子になります。
N様邸の断熱材は「フェノバボード」を使用しております。
こちらはバルコニーの様子です。
現在、防水下地の工事を行っております。
- 2014/01/11 サッシ取付
-
工事進んでおります。
サッシの取り付けが完了しました。
この後、外壁部分の施工を行っていきますので、
次回はそちらの様子をお知らせいたします。
- 2013/12/27 ルーフィング
-
屋根にルーフィングを貼りました。
こちらが施工後の様子になります。
こちらは現在施工中の筋交いの写真です。
この後、筋交い・金物の施工が完了すると
中間検査を行います。
- 2013/12/21 上棟式
-
本日、N様邸の上棟式を執り行いました。
式にはN様ご夫婦、お子様にご参列いただきました。
流体計画からは山田・高倉・堀・近美が参加させていただきました。
進行は弊社の高倉が行わせて頂きました。
こちらは四方がための儀の様子です。
基礎の四隅に塩・米・お酒で清めています。
こちらは現場監督の堀より顧客第一宣言書を読み上げ、お渡ししています。
こちらは大工棟梁より品質宣言書を読みあげ、お渡ししていたます。
最後はみんなで記念撮影を行いました。
N様、本日はお忙しい中ご参列いただきまして、
ありがとうございました。
これからも工事の方、宜しくお願い致します。
- 2013/12/19 建て方
-
本日より建て方のほうが始まりました。
こちらは前日の様子です。
足場の設置・材料の搬入も完了し、準備万端です。
それでは、ここから建て方の様子になります。

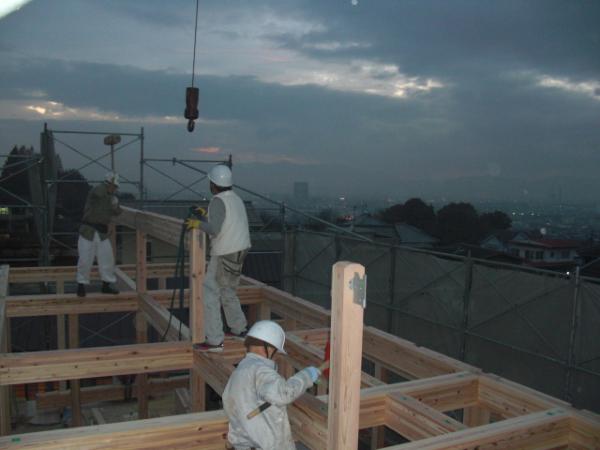

こちらのクレーン車を使い、材料を運びながら作業を行っています。
こちらは1階の柱を組み立てているところです。
午後には2階部分まで出来上がりました。
こちらが棟上げ中の様子です。
最も高いところに位置するのがこちらの棟木になります。
明日、屋根部分の作業を行いまして、明後日に上棟式を行います。
楽しみにお待ちください。
- 2013/12/17 土台敷き
-
土台工事、完了しております。
こちらが土台工事後の様子です。
この後、足場設置・建て方を行いまして、
21日(土)に上棟式を行う予定になっています。
- 2013/12/12 材料搬入
-
土台工事を行うため、材料の搬入をいたしました。
こちらはクレーンを使い材料を降ろしている様子です。
土台工事は明日13日より始まります。
その後はいよいよ建て方・上棟となりますので、
楽しみにお待ちください。
- 2013/12/02 基礎工事完了しました
-
ご報告遅くなりましたが、
基礎が完成しました。
とても綺麗な基礎が出来上がりました。
この基礎の上にどのようなお家が建っていくのか、
N様とご一緒に皆様も楽しみながら今後の様子をご覧になってください。
- 2013/11/19 基礎工事【立上りコンクリート打設】
-
基礎工事進んでおります。
ベースコンクリートの打設も完了し、
現在は立ち上がり部分のコンクリート打設を行いました。
それではご覧ください。
基礎工事もあとは、型枠を外すのみとなりました。
型枠が外れたらどんな基礎ができあがっているのでしょうか。
楽しみですね。
- 2013/11/12 基礎工事【配筋検査】
-
基礎工事進んでおります。
鉄筋組みが完了し、配筋検査を行いました。
建築中の最初の重大ポイントである配筋検査。
鉄筋のサイズ・本数・ピッチ(間隔)が図面通りであるかなど
コンクリートを打設する前に念入りに検査しています。
こちらは遠目から見た様子です。
無事に検査も完了しましたので、次はベースコンクリートの打設を行います。
出来上がりを楽しみにお待ちください。
- 2013/11/07 基礎工事【掘削】
-
基礎工事始まりました。

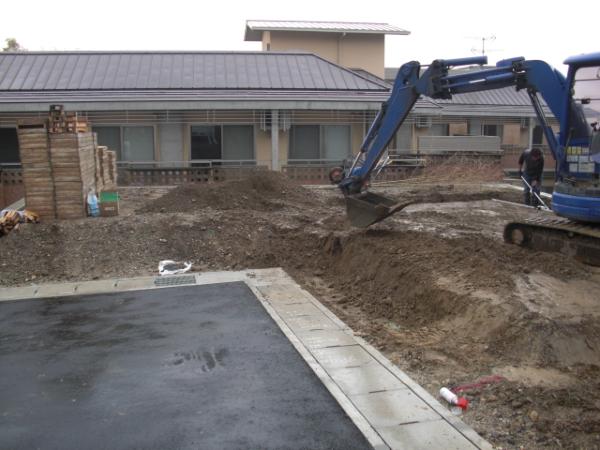

こちらは掘削中の様子です。
基礎の形状を図面で確認しながら掘削を行っていきます。
いよいよ基礎工事が始まりました!
どのような基礎が出来上がるのか楽しみにお待ち下さい。
- 2013/11/02 地盤改良工事中
-
現在、地盤改良の工事中です。
N様邸では柱状改良工法で施工しております。
柱状改良工法とは簡単にご説明しますと、
セメントで地盤に柱状の杭をつくる工法となっています。
地盤改良が完了するといよいよ基礎工事の始まりです。
楽しみにお待ちください。
- 2013/10/12 地鎮祭
-
10月12日(土)、N様邸の地鎮祭を執り行いました。
N様ご家族、お父様、お母様にご出席いただきました。
流体計画からは山田・堀・加島が参列させて頂きました。
下記のお写真は地鎮祭での様子になります。
こちらは四方祓いの様子です。
こちらは玉串奉奠の様子です。
お子様にも一緒に行っていただきました。
こちらは地鎮の儀で使用した鎮め物です。
基礎工事を行う時に一緒に埋めさせていただきます。
無事に地鎮祭を執り行うことができました。
N様、ご家族の皆様、お忙しい中ありがとうございました。
今後とも宜しくお願い申し上げます。
