M様邸新築工事 宇治市

M様邸の新築工事の様子です。

2014/03/27 内壁左官工事

工事の方進んでおります。

こちらは2階のお部屋の様子です。

内壁の左官工事を行いました。

こちらが仕上がりの様子になります。

電気工事も進んでおります。

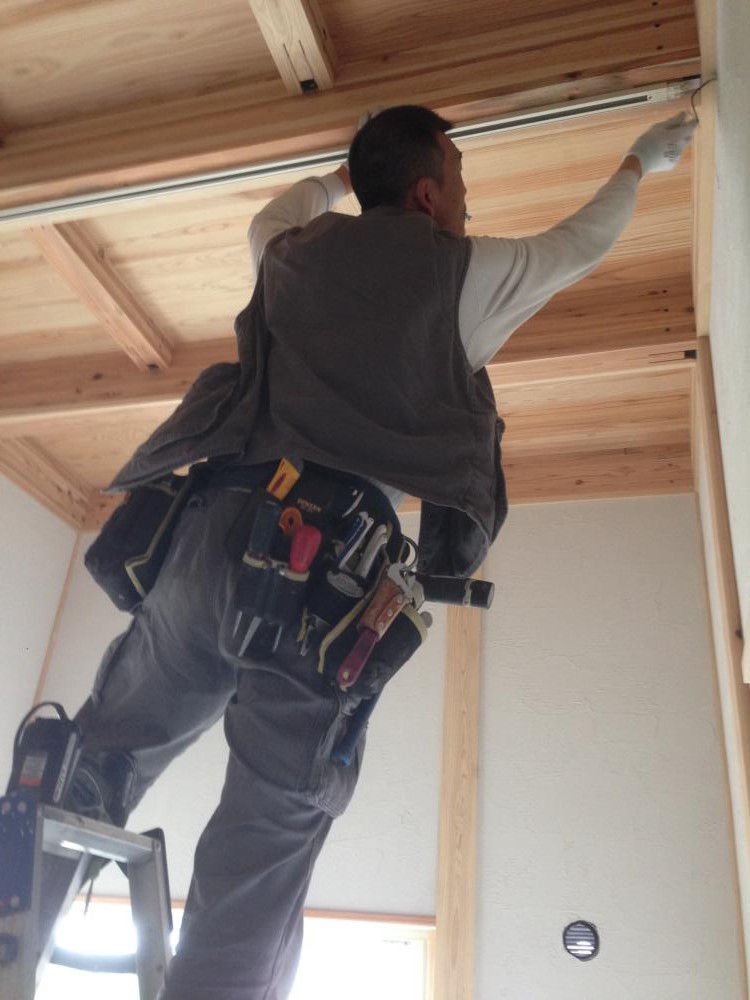

左記写真はダクトレールの取付を行っているところです。

右記写真は廊下にブラケットライトを取付けているところです。

工事もあと少しです。

完成をお待ちください。

2014/03/24 外壁工事

外壁工事進んでおります。

M様のお家の外壁材は「ダイナスタッコ材」を使用しております。

吹付にて仕上げました。

お引き渡しまであともう少しです。

楽しみにお待ちください。

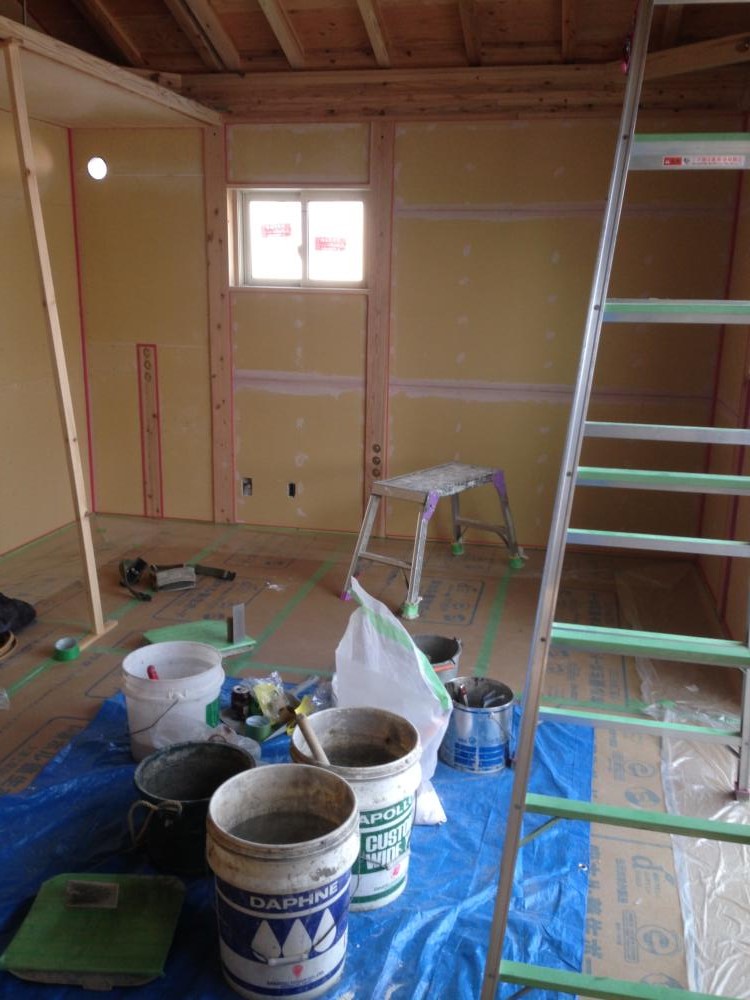

2014/03/17 パテ埋め

クロス工事始まりました。

現在、クロスを貼る前のパテ埋めの作業を行っております。

ボードの隙間をパテで埋め平らにしていきます。

この後、クロス貼りを行ってまいりますので、

仕上がりを楽しみにお待ちください。

2014/03/09 床暖房設置

床工事のほう進んでおります。

こちらは床暖房パネルの設置工事を行っているところです。

床暖房を付けることにより、寒い日も足元からぽかぽか暖めてくれます。

2014/03/03 玄関土間

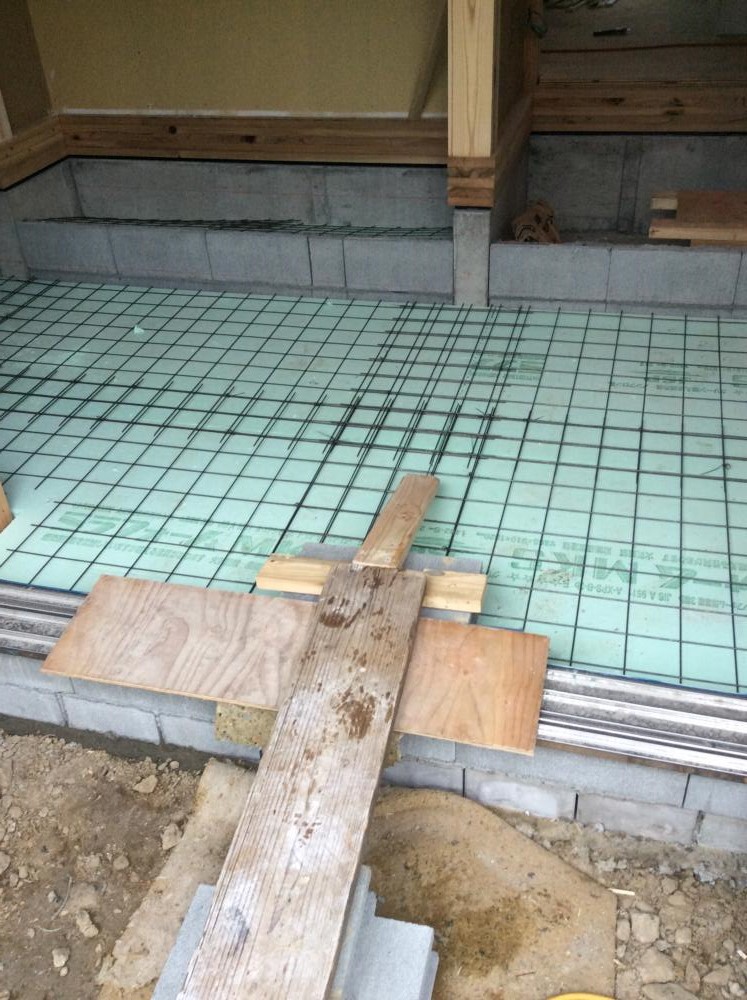

玄関土間の工事始まりました。

土間コンクリート打設を行うため、ワイヤーメッシュを敷き込みました。

この後、コンクリート打設を行います。

2014/02/24 階段工事

木工事進んでおります。

階段の設置作業を行いました。

職人さんが1段1段丁寧に作業を行っています。

こちらが作業後の様子です。

この後、塗装にて仕上げを行います。

出来上がりを楽しみにお待ちください。

2014/02/13 バルコニー防水

バルコニー防水進んでおります。

現在は樹脂まで塗り終えております。

この後、トップコートを塗りバルコニーの防水工事は完了となります。

木工事も進んでおります。

こちらは壁に断熱材を設置しているところです。

断熱材には「高性能グラスウール」を使用しております。

こちらは間仕切壁の木下地の様子です。

2014/01/30 中間検査

中間検査を行いました。

第三者機関である検査の方に来ていただき、中間検査を行っております。

何も指摘を受けることなく検査も終わりました。

現在、屋上バルコニーの防水工事を進めております。

こちらは防水下地を貼っている様子です。

下地にはセンチュリーボードという

耐火性・耐水性に優れているボードを使用しております。

2014/01/27 構造部分の工事

現在、構造部分の工事を行っております。

この壁が、地震の揺れに耐えてくれる耐力壁と言われるものです。

中央に映っているものは、基礎と柱をつなぎ、

地震の際に柱が抜けるのを防ぐ「ホールダウン金物」とよばれるものです。

もうすぐ中間検査です。

中間検査には民間の確認検査機関の方に来ていただき、

検査を行ってもらいます。

2014/01/16 建て方

昨日より建て方を行っております。

こちらは1階の柱部分を建てているところです。

とても天気が良く、絶好の作業日和となりました。

2階まで作業も完了。

日が暮れるころには作業も無事完了しました。

これからどんなお家が出来上がるのか

楽しみにお待ちください。

2014/01/09 土台敷き

土台敷きの工事が始まりました。

こちらは職人さんの作業中の様子になります。

来週より足場設置・建て方を行いますので、

そちらの様子もお知らせいたしますのでお待ちください。

2013/09/06 基礎完成です。

立上り部分の型枠を外しました。

これで基礎の完成となります。

どんなお家が建つのか楽しみです。

2013/08/10 立上りコンクリート打設

基礎工事進んでおります。

立上り部分に型枠を設置し、コンクリートを打設しました。

お盆明けまで養生し、その後型枠を取り外します。

基礎工事もいよいよ終わりが近づいてきました。

どんな基礎が出来上がるのか、楽しみにお待ちください。

2013/08/07 ベースコンクリート打設

基礎工事のほう進んでおります。

本日は先日お伝えしていました、

コンクリートの打設を行いました。

ポンプ車から大きいホースを利用し、

コンクリートを流し込んでいきます。

この後は、立ち上がり部分に型枠を設置し、

型枠にコンクリートを打設していきます。

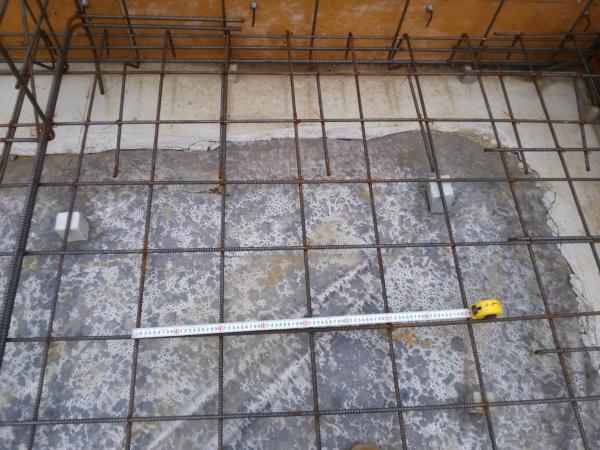

2013/08/05 基礎工事

基礎工事が始まりました。

まずは基礎の様子をご覧ください。

綺麗に配筋が組まれています。

では、配筋検査の様子をご覧ください。

基礎の太さ・間隔など、正確に組まれているか検査しました。

問題なく検査も終わりましたので、次はコンクリートの打設を行っていきます。

2013/01/10 地盤改良

1月10日(木)地盤改良を行いました。

M様邸の地盤改良、HySPEED工法で施工しております。

HySPEED工法について詳しくは下記のページをご参照ください。

HySPEED工法のページ

埋文調査も行いました。

埋蔵文化調査研究センターの方に来てもらい、調査してもらっております。

2013/01/07 地鎮祭

2013年1月7日(月)

M様邸の地鎮祭が行われました。

M様、ご家族の方にご参列いただきました。

弊社から山田・高倉を含め5名出席しました。

四方祓いの様子です。

刈初(かりぞめ)の儀・穿初(うがちぞめ)の儀・鍬入(くわいれ)の儀の様子です。

M様、ご家族の皆様ありがとうございました。

これからの工事、どうぞよろしくお願い申し上げます。
