O様邸新築工事(八幡市)

新築工事の様子です。

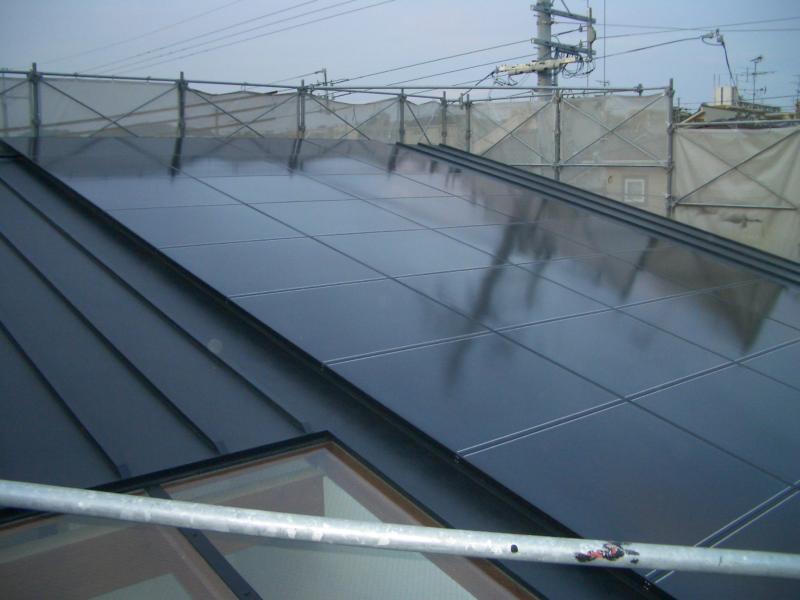

2012/10/23 太陽光発電

太陽光発電システムを設置しました。

ご覧ください。

(5.58kw)

どれぐらい発電するのか楽しみですね。

2012/10/14 サッシ取付

サッシ取付が完了しました。

ご覧ください。

明日からクロス・CFの施工に入る予定になっております。

2012/10/12 外壁左官仕上げ

外壁の左官が仕上がりました。

ご覧ください。

きれいな仕上がりになりました。

2012/10/06 外壁左官工事

外壁の左官工事の様子です。

ご覧ください。

2012/09/30 ラス貼り

ラス貼りの施工が完了しました。

ご覧ください。

外壁部分もどんな仕上がりになるのか楽しみです。

2012/09/28 内装状況

内装の工事も進んできましたので、進捗状況をご覧ください。

2012/09/26 ガラス屋根Part2

ガラス屋根の施工が完了いたしました。

ご覧ください。

これで家の中にいても太陽の光を一杯取り込めますね。

2012/09/24 ガラス屋根

現在ガラス屋根の施工中です。

ご覧ください。

どんな仕上がりになるんでしょうか!?

施工完了したらお知らせします。

2012/09/21 壁ボード貼り

壁にボードを貼りました。

ご覧ください。

2012/09/15 壁断熱

壁に断熱材を入れました。

施工が終わりましたのでご覧ください。

工事完了まであと少し、

どんな仕上がりになるのかワクワクしております。

2012/09/11 中間検査

中間検査を行いました。

様子をご覧ください。

第三者の検査機関の方に来ていただき、

構造金物や耐力壁などが正しい位置で施工されているかなど、構造検査を行っております。

2012/09/10 FRP防水

FRP防水の施工が終わりました。

様子をご覧ください。

2012/08/30 ルーフィング施工

ルーフィング(防水)の施工が終わりました。

そちらの様子です。

下記の写真は内部の進捗状況です。

内部も大分仕上がってきましたね。

2012/08/11 上棟式

2012年8月11日

上棟式を行いました。

弊社からは山田・高倉・鶴蒔が参加させていただきました。

上棟式とは、建物の守護神と匠の神を祀り、棟上げまで工事が終了したことに感謝し、

無事建物が完成することを祈願する儀式です。

建物の四方に酒・塩・米をまいて清めております。

無事に上棟式を終えることができ、

o様ご夫妻、ご家族の方ご参加していただき、ありがとうございました。

これからも工事は進んでいきますが、今後とも宜しくお願い致します。

2012/08/11 屋根断熱

屋根断熱の施工の様子になります。

明日は上棟式ですが、宜しくお願い致します。

2012/08/09 建て方Part2

建て方2日目の様子です。

家の形に出来上がってきていますね。

2012/08/06 建て方

本日より建て方の工事に入っております。

少しづつ形になってきましたね。

2012/08/05 土台敷き

基礎の上に土台を敷いております。

先行足場を組みました。

いよいよ本格的に木工事に入っていきますが、

今後とも宜しくお願い致します。

2012/07/24 基礎養生

先行配管の工事おわりました。

次は土台作りに入っていきますが、

それまでの間は上記の写真のように養生しております。

2012/07/07 先行配管

 基礎も完成しこれから建物を建てていきますが、その前に配管の作業をします。

次回はどんな作業になるのか私も楽しみです。

2012/07/02 基礎完成

基礎のほうが完成しました。

こちらが完成した基礎になります。

これから建物の工事にはいっていきますが、

今後とも宜しくお願い致します。

2012/06/26 基礎工事Part3

台風もようやく終わり、本日は良い天気ですね。

絶好の工事日和ではないでしょうか。

本日は基礎工事Part3とういうことで、立ち上がりのコンクリート打設を行っております。

こちらに今からコンクリートを流し込んでいきます。

こちらはポンプを使って圧を送り、バイブレーターで均等にいくようにならしているところです。

基礎も少しづつ出来上がってきましたね。

今後も楽しみです。

2012/06/19 基礎工事Part2

本日は台風でしたが、いかがお過ごしだったでしょうか?

お昼間はすごい雨でしたが、今は少し落ち着いてきましたね。

良かったです。

さて、現場のほうでは配筋作業が終わったみたいです。

後日検査のほうも行っていきます。

基礎作りも少しづつ形になっていき、今後が楽しみです。

2012/06/17 基礎工事

地盤改良も終わり、これから基礎作りの工事になります。

こちらは防湿シートの写真になります。

鎮物の写真になります。

防湿シートを貼った後に外周部にコンクリートを打設しています。

2012/06/11 地盤改良

 6/11・12の2日間(予定)で地盤改良の作業を行います。

【ハイスピード工法】という方法で地盤改良を行っております。

こちらの機械で穴を掘っているところです。

こちらのドリルで奥深くまで穴を掘っていきます。

こちらの写真を見てもご覧のとおり、かなり奥深くまで穴を掘っております。

こちらの青い箱に砕石を入れ、掘った穴にいれていきます。

掘った穴にドリルを挿入したまま砕石をいれていきます。

ドリルを逆回転し砕石を押し込んでいき、砕石、周辺地盤に圧密をかけていきます。

さらにエアーハンマー効果で100kgf・mの振動衝撃を与えていき、

高い圧密効果を高め強度の強い地盤を作っていきます。

こちらが砕石を押し込んだ後になります。

簡単にご説明させていただきましたが、ハイスピード工法についての動画もありますのでそちらもご覧になってください。

ハイスピード工法の紹介

2012/06/05 地盤調査

O様邸、先月に地盤調査を行っております。

こちらの写真の機械を使って地盤の状態

(どのくらいの強度があるのか等)を調べます。

堅い地盤であれば、そのまま着工工事へと進めます。

もし、少し堅さが足りないようでありましたら、着工前に地盤改良を行います。

O様邸は来週から地盤改良を行います。

またその地盤改良もUPしてまいりますので

改良していく様子もご覧下さい。

仮設フェンス取り付けしました。

2012/05/20 地鎮祭

5月20日(日)、地鎮祭が執り行われました。

O様ご夫妻、お父様とお母様にご参列頂きました。

流体からは山田、高倉、鶴蒔が出席いたしました。

刈初(かりぞめ)の儀・穿初(うがちぞめ)の儀・鍬入(くわいれ)の儀の様子です。

ご参列頂きましたO様、ご家族の皆様ありがとうございました。

これからの工事、どうぞよろしくお願い申し上げます。
